国产最长±200千伏直流输电海缆开始敷设
时间:[2014-02-24 ] 信息来源:新华社

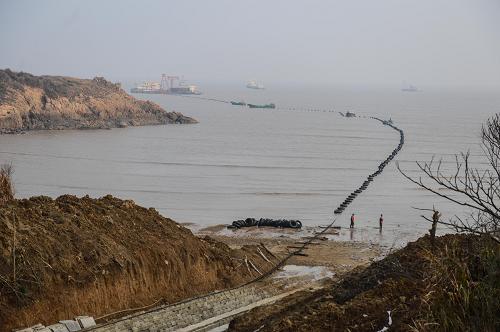

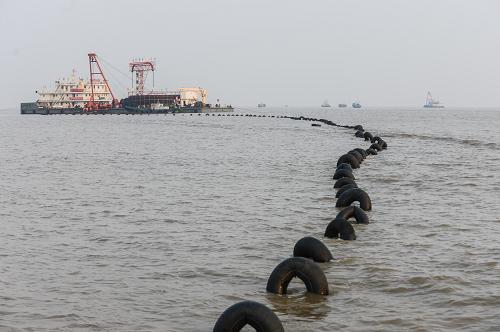

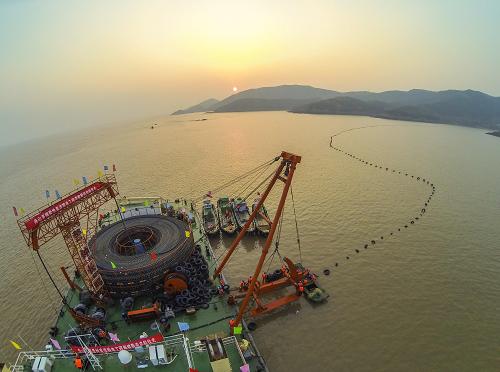

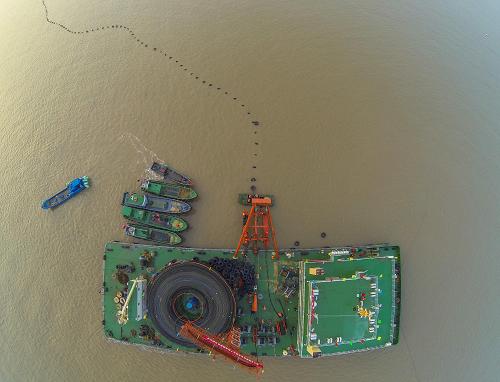

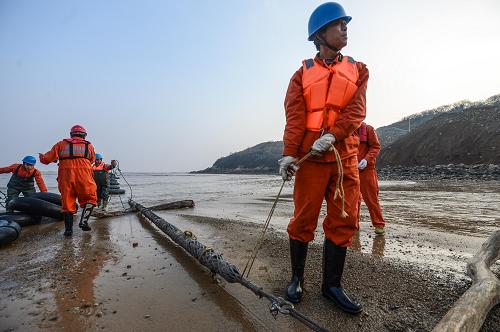

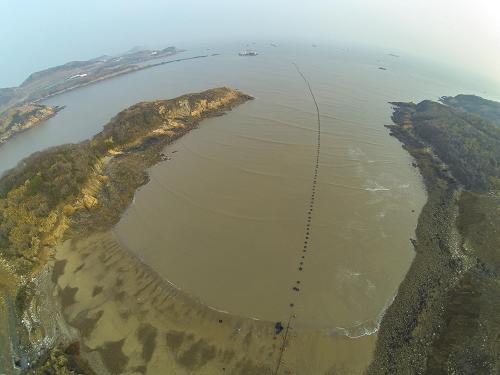

2月21日清晨,51公里长的海缆开始敷设入海,海缆通过一个个充气轮胎悬浮在海中,向岱山岛延伸。当日,51公里长的国产单根电压等级最高、长度最长的直流海缆在浙江舟山海域敷设入海,这标志着世界首个五端柔性直流输电示范工程进入后期攻坚阶段。落户浙江舟山的五端柔性直流输电示范工程,采用±200千伏直流电压,分别在定海、岱山、衢山、洋山、泗礁各建设一座换流站,建设交流220千伏输电线路21.8公里,交流110千伏输电线路9.99公里;建设直流电缆输电线路141公里。项目建成后,将极大改善海岛电网的稳定性,为群岛新区跨越发展提供坚强的能源保障,也将为电能接入与海岛开发提供范本。据悉,整个柔性直流输电工程计划于今年4月份完成海缆施工;5月份进行系统带电调试及试验;6月实现五站全面建成投产。新华社记者 徐昱 摄
